華盛·香樟灣 (1)高層區室外道路瀝青攤鋪施工完成。 (2)臨時辦公區板房全部拆除完成。 (3)11-13#樓的掛壁式空調安裝完成。 (4)14-15#樓升降梯施工洞口封堵完成,升降梯拆除完成。 (5)1-10#樓、地下室消防調試完成。 (6)11#12#13#樓完成所有找補整改工作,準備進行驗收。 (7)14#15#樓完成燈具面板的安裝,室內內墻涂料完成80%,木地板安裝完成80%,家具安裝完成60%。 (8)14-15#樓掛壁式空調開始進場安裝。 室外部分:(1)室外景觀鋪貼全部完成,綠化栽植全部完成90%,道路瀝青面層攤鋪完成。 (2)14-15#樓升降梯施工洞口干掛石材,真石漆施工完成60%。 (3)14#-15#樓一層門廳裝飾施工中。 (1)香樟灣高層區管道燃?xì)馐┕ね瓿刹⒄{(diào)試;(2)香樟灣防雷驗收,供電計量箱浪涌裝置安裝完。
工業鄰里中心 (1)高層區室外道路瀝青攤鋪施工完成。(2)臨時辦公區板房全部拆除完成。(3)11-13#樓的掛壁式空調安裝完成。(4)14-15#樓升降梯施工洞口封堵完成,升降梯拆除完成。(5)1-10#樓、地下室消防調試完成。(6)11#12#13#樓完成所有找補整改工作,準備進行驗收。(7)14#15#樓完成燈具面板的安裝,室內內墻涂料完成800%,木地板安裝完成80%,家具安裝完成60%。(8)14-15#樓掛壁式空調開始進場安裝。 室外部分:(1)室外景觀鋪貼全部完成,綠化栽植全部完成90%,道路瀝青面層攤鋪完成。(2)14-15#樓升降梯施工洞口干掛石材,真石漆施工完成60%。(3)14#-15#樓一層門廳裝飾施工中。 (1)所有燃?xì)夤艿朗┕ね瓿刹㈤_始辦理供氣手續。(2)14-15#門禁、智能門鎖、智能水電、智能餐飲管理、數字監控、背景音樂及公共廣播、網絡、有線電視系統安裝。(3)所有蒸汽管道(包括變更)施工完畢。(4)14-15#樓配電箱、電表箱安裝已完成,燈具安裝。(5)14-15#樓給水管道安裝,排水管道,給水管試壓,排水管通球試驗、地漏排水試驗已完成。(6)14-15#噴淋系統中,噴淋支管安裝,噴頭安裝已完成;報警系統中,電線電纜敷設已完成;防排煙系統中,所有風口安裝已完成;探測器、報警器、模塊等安裝完成。

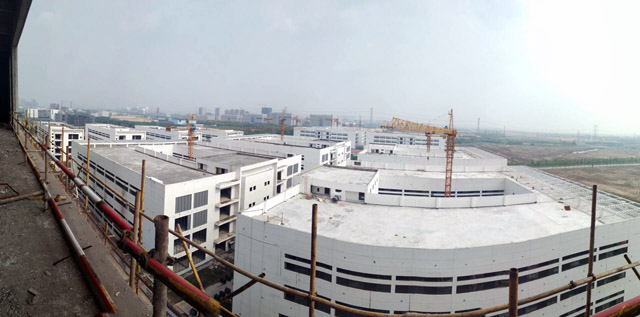

六期標準廠房 (1)22#樓外墻抹灰完成95%;7#、8#外墻涂料施工完成; 19#-22#樓窗框安裝90%,內外墻抹灰完成95%。(2)2、4、12、13、15、16#廠房屋面防水施工完成,外墻涂料施工完成50%;1、3、10、11、17、18#廠房屋面防水施工完成、外墻涂料施工完成70%。

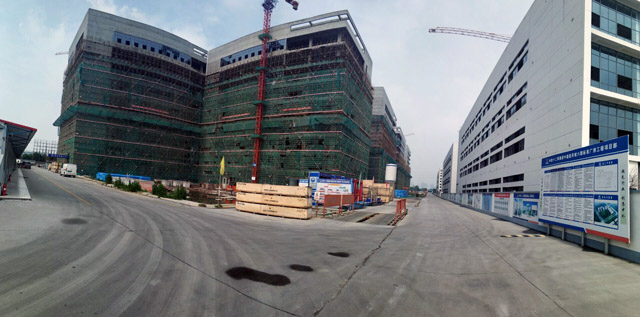

六期標準廠房項目現場
